屋面防水施工工法

时间:2024-04-11T14:40:02.771+08:00 责编:

随着时代的高速发展,绿色、节能、环保愈来愈成为人们对生活品质的追求,而新型建筑节能园林式种植景观屋面对减少热岛效应、净化空气、降解空中浮尘、整合城市环境、营造和谐社会都有良好的效果,同时也是非常好看的空中景观。目前环保、节能建筑的新理念已涵盖到屋面绿化、墙体绿化、阳台绿化和地面绿化相结合的完整立体绿化景观,屋面绿化将成为城市建筑的一道绿色风景线。相对于传统屋面,种植屋面在防水、保水、细部作业等方面对施工提出了更高的要求,因此完善种植屋面的施工方法是一个新课题,具有非常显著的现实意义。

2.工法特点该工法采用新型三重阻根防水系统弥补了普通防水系统容易被植物根系破坏而失去防水作用的弊端;同时采用高密度聚乙烯(HDPE)或聚丙烯(PP)为原料经高压注塑而成的凹凸型排蓄水板板材,兼顾排水蓄水循环一体化,符合当下节能、节地、节材、节水、环保的绿色施工理念。

3.适用范围本工法适用于一般工业与民用建筑工程中采用种植物的隔热屋面工程,以及地下室顶板、裙楼屋面、架空层和屋顶等有种植要求的园林式景观建筑工程。

4.工艺原理采用新型三重阻根防水系统替代旧的普通防水系统,有效阻止植物根系向下生长,抵御植物根系对防水保护层的穿刺,确保防水保护层有效发挥防水作用。具有防水可靠性高,密封阻根效果好等优点,同时可省掉找平层,工期快,维护成本低。

采用高密度聚乙烯(HDPE)或聚丙烯(PP)为原料经高压注塑而成的凹凸型排蓄水板板材,具有立体空间和一定支撑刚度,可以排水兼有蓄水功能。形成具有营造层内排水、排放土壤内渗透水、防植物根系穿刺、层内积水疏导 排泄、隔热、隔振等功能于一体的排蓄水循环防护体系。循环用水、工期短、造价低,符合节能、节地、节材、节水、环保的绿色施工理念。

5.工艺流程及操作要点5.1 施工工艺流程

钢筋混凝土结构层—蓄水试验、检查—基层处理—CPS反应粘防水卷材(双面粘、湿铺)—耐根穿刺型CPS-CL反应粘防水卷材—找坡层—蓄水试验、检查验收—蓄排水层—过滤层—种植土层—植被层

5.2 操作要点

5.2.1 钢筋混凝土结构层

种植屋面的结构一般为钢筋混凝土屋面,钢筋混凝土屋面既是承重结构,也是防水防渗的最后一单防线。浇筑砼前,模板应进行湿润,混凝土应一次性浇筑成型,振捣密实。混凝土初凝前应进行两次压光,及时覆盖好麻袋,浇水养护,同时,正确掌握好拆模时间。2. 种植屋面上的预留孔洞、埋件、电器和给排水管道等,都应在浇筑混凝土前预埋,不得在结构和防水层施工完毕后再打洞凿槽;给排水系统的管道应在防水层施工前安装完毕并试压检验合格,各种管道节点的密封处理应符合防水施工要求。

3. 种植屋面的混凝土结构完成后,应及时进行蓄水、淋水试验和雨后检查,修补发现的渗漏点,对结构的局部缺陷位置做好记录,以便局部增加附加防水层。

5.2.2基层处理

在进行CPS反应粘防水卷材施工前,对基层表面的浮浆、反碱、油垢以及表面涂层等杂物必须清除干净,可用钢丝刷、小平铲进行清理,用清水冲洗。阴阳角采用水泥砂浆抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm;然后将基层表面的凸起物、砂浆疙瘩等异物铲除掉;节点部位可

用吹风机辅助清理;若基面较干燥,须洒水充分润湿,有明水和积水的要及时扫除。

5.2.3 三重阻根防水系统的形成

配置水泥素浆:按水泥:水=2:1(重量比),先按比例将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20分钟并充分浸透后,把桶面多余的水倒掉;然后加入水泥用量的5%~8%聚合物建筑胶(保水剂),用电动搅拌机进行搅拌,搅拌时间5分钟以上。弹基准线试铺:根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。撕开卷材底部隔离纸:卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上(即是底部隔离纸朝上),撕剥去卷材隔离纸。撕剥时,已剥开的隔离纸宜与粘结面保持45~60度的锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折。刮涂水泥素浆:其厚度视基层平整情况而定,一般为2~3mm,过薄达不到最优粘结效果,过厚则水泥素浆堆积宜开裂。刮涂时应注意压实、抹平。刮涂水泥素浆的宽度比卷材的长、短边宜各宽出100mm,并在刮涂过程中注意保证平整度。CPS反应粘防水卷材铺贴:●滚铺法:将卷材对准基准线试铺,在约5m长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,将未铺开卷材隔离纸从背面缓缓撕开,同时将未铺开卷材沿基准线慢慢向前推铺。边撕隔离纸边铺贴。铺贴好后再将前面试铺剩余的约5m长卷材卷回,依上述方法粘贴在基层上。

●抬铺法: 把已剪好的卷材反铺于基面上(即是底部隔离纸朝上),待剥去卷材全部隔离纸后,再将水泥素浆刮涂在卷材粘结面和基面待铺位置,然后分别由两人从卷材的两端配合抬起,翻转和铺贴在待铺位置上。卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离膜。

辊压排气:待卷材铺贴完成后,用软橡胶板或辊筒等从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。搭接封边、收头密封:单面粘卷材搭接边施工:短边相邻卷材之间为平行搭接,用CPS胶粘带盖条加温粘结(屋面胶粘带盖条宽度100㎜,地下室胶粘带盖条宽度160㎜)。长边为加温自粘搭接,搭接宽带不小于80mm。大面积铺贴完成后24小时再进行搭接边施工,施工时清理干净搭接边部位的泥浆及灰尘,再揭除上下卷材搭接隔离膜(短边不用撕隔离膜),用热风枪边加温边粘结。双面粘卷材搭接边施工:直接将上下卷材搭接处的隔离膜撕开,搭接边刮涂(大面积涂刮水泥素浆时同时施工)水泥素浆胶搭接在一起,直接用水泥素浆封口,长、短边搭接宽度:不小于80㎜。最后用水泥素浆抹平封死。

图5.2.3-1搭接示意图

在前两道CPS反应粘防水卷材上干粘第三道耐根穿刺型CPS-CL反应粘结型高分子湿铺防水卷材,形成三重阻根防水系统:●第一重物理阻根采用美国进口的交叉叠压强力膜,该膜具有很好的物理性能,能抵御植物根系的穿刺;

●第二重化学阻根是在反应粘胶中添加安全环保的化学阻根剂,有效阻止植物根系向下生长;

●第三重生物阻根是反应粘卷材与基层形成密封粘结层,水分、养分无法穿透,植物根系不会向下生长。

构造节点防水处理:在平立面交接处、转折处、阴阳角、管根等部应设臵卷材附加增强层,一般情况下采用与大面卷材同材质的专用附加层卷材宽度500mm。特殊部位附加卷材则需现场按要求进行裁剪。阴阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层 薄弱的部位之一,该处的通常做法是由施工作业人员按照下图方式现场裁剪和安装:

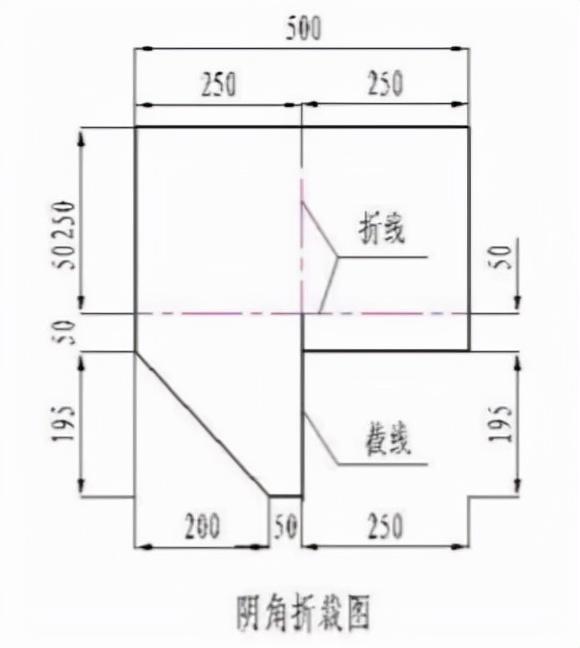

图5.2.3-2阴角折截图 图5.2.3-3阴角折式图

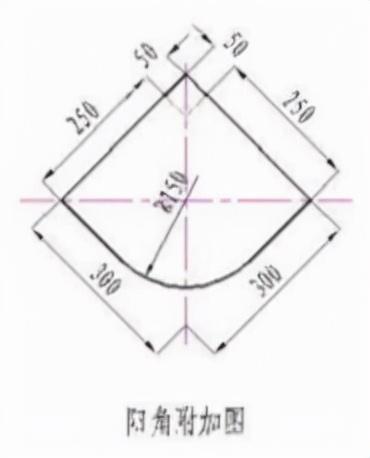

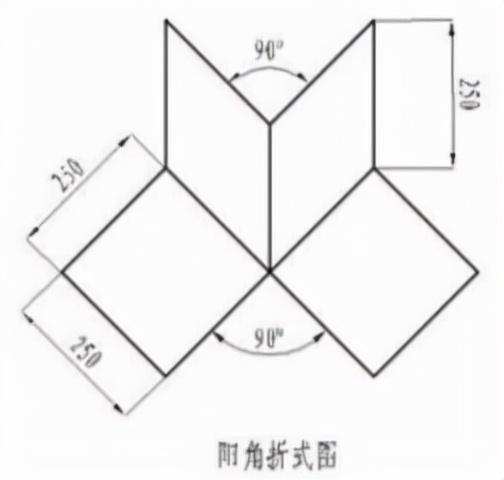

图5.2.3-4阳角折式图 图5.2.3-5阳角附加图

图5.2.3-6阴角附加层卷材铺贴方法

图5.2.3-7水平出入口做法图

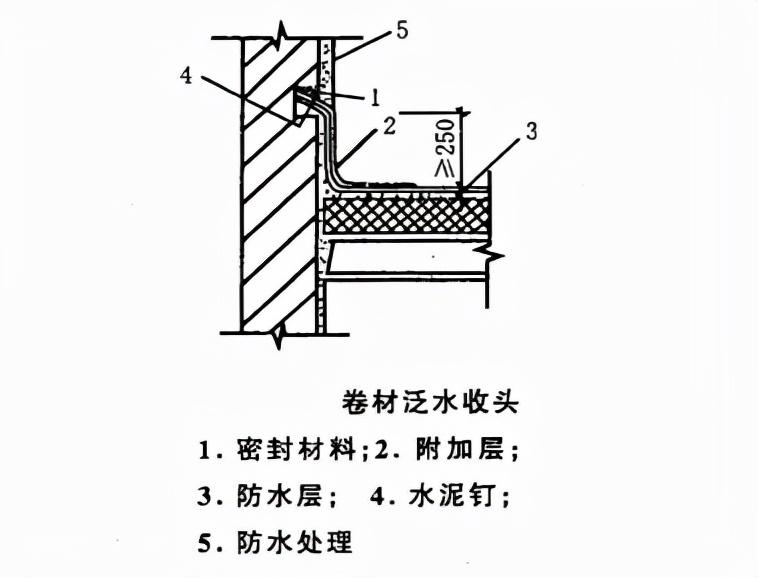

图5.2.3-8泛水收口做法图

图5.2.3-9伸出屋面管道处防水做法图

图5.2.3-10落水口做法图

图5.2.3-11垂直出入口做法图

成品养护及保护:晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖。检查修补:检查所有卷材面有无撕裂、刺穿、气泡情况,维修时将缺陷部位清理干净,并严格按缺陷部位尺寸重新再铺贴卷材,边缝用CPS节点防水密封膏封边处理。①卷材防水层的基层应坚实,表面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象。

  ②卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。

  ③防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。

  ④侧墙卷材防水层的保护层与防水层应粘结牢固。结合紧密,厚度均匀一致。

  ⑤卷材搭接宽度的允许偏差为±10mm。

5.2.4蓄排水层、过滤层

施工工艺流程:基层验收→空铺高密度聚乙烯(HDPE)或聚丙烯(PP)凹凸型排蓄水板→扣合搭接扣→自检验收→检查验收→铺设聚酯无纺布(无纺布搭接100mm)→自检验收→检查验收。

1. 采用高密度聚乙烯(HDPE)或聚丙烯(PP)为原料经高压注塑而成的凹凸型排蓄水板板材,厚度不小于0.50mm,凹凸高度不小于8mm

2. 防水层及其保护层施工完成后,开始铺装凹凸型塑料排蓄水板。要求基层排水坡度满足2‰~5‰

3. 将凹凸型塑料排蓄水板杯状口朝上铺装,齿孔相扣

4. 凹凸型塑料排蓄水板上面覆盖聚酯无纺布,无纺布相互搭接100mm,防止泥水穿过土

工布,淤堵滤水系统,造成排水不畅,滤水量减少

5. 在聚酯无纺布上面铺10~20mm中粗砂,形成渗透过滤层,可阻止种植土流失

5.2.5回填土

填土前应将回填区域内车库顶的垃圾杂物等清理干净;将回落的松散土、砂浆、石子等清理干净检查土料种类和质量是否符合设计、标准的要求;检验回填土的质量有无杂物,检验回填土的含水率是否在控制范围内,回填需要严格控制含水率,土的控制含水量简便检验一般以手握成团落地开花为宜。如含水率偏高,可以用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施第一层回填土一次性回填厚度要大于400mm厚,蛙夯夯实后才可以在回填土上行走车辆其后分层回填,每次回填厚度可为300mm厚最后根据需要回填人工配制种植土,自然回填,不夯实6.材料与设备6.1 材料

使用的材料需符合国家规范及地区相关文件要求,具有质量合格证明书,所有材料应按程序实行进场验收或送样复检,合格后方可使用。详见表6.1.1

主要材料表 表6.1.1

材料名称

规格

CPS-CL反应粘结型高分子湿铺防水卷材

1.5mm

耐根穿刺型CPS-CL反应粘结型高分子湿铺防水卷材

1.5mm

CPS-CL节点密封膏

渗透王-水泥基渗透结晶型防水涂料

反应粘结型密封胶条

普通硅酸盐水泥

42.5R

高密度聚乙烯(HDPE)或聚丙烯(PP)凹凸型排蓄水板

厚度≥0.50mm,凹凸高度≥8mm

土工布、聚酯无纺布

6.2机械设备

各机械应根据施工实际情况选用,具体机械配置如下表:

主要机械设备配备表 表6.2.1

序号

设备名称

单位

数量

用途

1

电工搅拌钻

5

搅拌水泥浆

2

小推车

5

榆树材料

3

卷尺

10

度量尺寸

4

手持压棍

20

压实卷材和接缝

5

美工刀

20

裁剪卷材

6

扫把

20

打扫基层、刮涂水泥凝浆

7

批刀

5

批砂浆用

8

滚筒

5

密封材料施工

9

墨斗

3

弹基准线

10

刷子

5

密封材料施工

7.质量控制7.1 质量标准

本工法涉及屋面防水工程施工,施工中必须认真执行相关国家规范标准,主要内容有:《屋面工程技术规范》(GB50345-2012)、《屋面工程质量验收规范》(GB50207-2012)、《种植屋面工程技术规程》(JGJ155-2013)及地方相关规范要求。

7.2 质量控制措施

7.2.1 主控项目

、防水材料及其配套材料的质量,必须符合设计要求。检验方法:检查出厂合格证、质量检验报告和进场检验报告

、防水材料及其配套材料的质量,必须符合设计要求。检验方法:检查出厂合格证、质量检验报告和进场检验报告

、防水层在檐口、檐沟、天沟、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。检验方法:观察检查

(4)、排水层必须与排水系统连通,保证排水畅通。

检验方法:观察检查

、过滤层应铺设平整、接缝严密,其搭接宽度的允许偏差为–10mm。检验方法:观察和尺量检查

7.2.1 一般项目

(1)、卷材的搭接缝应粘结或焊接牢固,密封严密,不得扭曲、皱折或起泡。

检验方法:观察检查

(2)、卷材防水层的收头应与基层粘结并钉压牢固,密封严密,不得翘边。

检验方法:观察检查

、卷材防水层的铺贴方向应正确,卷材搭接宽度的允许偏差为-10㎜。检验方法:观察和尺量检查

8.安全措施8.1 认真贯彻“安全第一、预防为主、全面治理”的方针,根据国家有关规定,结合施工现场实际情况和工程的具体特点,组成专职安全员、班组兼职安全员以及工地安全用电负责人参加的安全生产管理网络,执行国家和上级部门制定的各项安全规程,明确各级人员的职责,抓好工程的安全生产。

8.2进入现场所有人员须带安全帽,危险区域、部位、通道口、配电箱等处设置相应的安全标志牌。

8.3对进场工人严格进行三级教育和考核,加强安全生产,文明施工的意识,特殊工种保证100%持证上岗,机电设备实行专人负责。

8.4加强防火工作,在易燃品堆放、仓库、生活临建区等设置灭火工具,并设专人管理,定期检查消防器材处于良好状态。

8.5垂直运输机械使用中要严格遵守有关安全操作规程,操作人员应持证上岗,明确职责,统一指挥,密切配合,服从调度。

8.6施工操作应遵循《建筑安装工人安全技术操作规程》关于混凝土工程施工的内容,并遵循《建筑机械使用安全技术规程》中有关电动工具的操作规定。

9.环保措施9.1 施工现场采取防尘及防辐射等措施,工完场清,控制扬尘排放。

9.2 成立对应的施工环境卫生管理机构,在工程施工过程中严格遵守国家和地方政府下发的有关环境保护的法律、法规和规章。

9.3 做好现场交通环境疏导,充分满足便民要求,认真接受城市交通管理,随时接受相关单位的监督检查。

9.4将施工场地和作业限制在工程建设允许的范围内,合理布置、规范围挡,做到标牌清楚、齐全,各种标识醒目,施工场地整洁文明。

9.5 对施工道路进行硬化,并在晴天经常对施工通行道路进行洒水,防止尘土飞扬,污染周围环境。

9.6 向搅拌桶加入水泥时将水泥搬到料斗旁,将袋口朝下慢慢倒入,不得过高的倒水泥,也不得用铁锹向搅拌桶内加水泥,包装材料要及时整理回收。

9.7 施工用水不得随意排放,进行沉淀后方可排入排水系统。

9.8 回填土施工时,掺拌白灰的回填土禁止抛洒,以免产生扬尘。

10.效益分析10.1 质量效益

本工法实施过程使用CPS反应粘结型高分子湿铺防水卷材继承维罗朗强力薄膜优异的抗撕裂传递性,在孔、边、角、接缝等薄弱的防水位置,能有效抵抗切口处撕裂,细部节点密封好,持续的抗撕裂性,易于施工拆剪,施工方便,劳动强度低。按照本工法施工,种植景观屋面防水施工质量得到了很大提高。

10.2 经济效益

1. 环境适应性强,对基层要求低,可直接在潮湿或有潮气的结构混凝土基层上施工,省掉易空鼓的找平层,大大缩短工期,节约工期成本。

2. 大大节省了工程费用,同样质量标准下,本施工工法比其他常规工法相比由于省掉20mm厚1:3水泥砂浆找平层(约19元/㎡)

10.3 社会效益

本工法的编制和应用,符合工程质量安全的建筑要求,对行业的类似工程形成良好带动效果,提高公司创新能力,更提高公司的市场竞争力;同时,符合当下节能、节地、节材、节水、环保的绿色施工理念。

11.应用实例现阶段该工艺在我公司施工的项目中已推广应用,施工效果良好,其中有代表性的项目有如下:

11.1 由广西建工集团第一建筑工程有限责任公司承建的富林·金桂丽湾一期II标工程是玉林市的一项重点建设项目,一期标工程施工内容包括2-1轴~2-17轴地下车库的承台梁以上结构(不包括桩基和联合承台)和7#~20#楼的13栋单体工程,13栋单体工程建筑总面积为158177㎡,地下车库顶园林式种植景观屋面面积为23770㎡。按本工法进行园林式种植景观屋面施工完成后,进行现场试验检测,合格率达100%;节省材料并缩短了施工周期,取得良好效果。

11.2 瀚林美筑工程为南宁勤建地产开发有限公司开发的商住楼工程项目,该工程位于南宁市兴宁区东沟岭景观大道与兴东路交汇处,该地平面呈梯方形,南北宽约130~160m,东西长约300m,总用地面积为73646.47平方米,地下车库顶园林式种植景观屋面面积为3800㎡,绿化率达36%。按本工法进行园林式种植景观屋面施工完成后,进行现场试验检测,合格率达100%;节省材料并缩短了施工周期,取得良好效果。

11.3 广西贺州市平桂文化体育中心项目(三期工程)位于贺州市平桂管理区西湾街道上宋村,总建筑面积6941.35㎡,占地面积约174000㎡,其中园林式种植景观屋面面积为1000㎡。按本工法进行园林式种植景观屋面施工完成后,进行现场试验检测,合格率达100%;节省材料并缩短了施工周期,取得良好效果。

他们在看
  • 常用屋面防水材料有哪些?屋面防水施工方案
    屋顶是每个建筑中非常重要的一个部分,除了要做好保温与隔热的工作之外,还不能忽略防水工程。屋面防水措施做到位了,日后发生漏水、渗水的概率就会很小。那么究竟常用屋面防水材料有哪些呢?屋面防水施工方案是怎样的呢?下面小编就带大家一起去文章中看看,并说说屋面防水怎么验收以及屋面防水多少钱。(推荐阅读:哪些地方
    2024-04-11
  • 防水工艺流程是什么
    防水施工是非常重要的工艺,比如卫生间装修好之后就需要做一下防水,或者是很多人家里的屋顶,如果出现漏水问题,也有可能是防水工程没有做到位,那么具体防水的工艺流程有哪些步骤,今天小编就给大家具体介绍一下。
    2024-05-22
  • 建筑防水材料有哪些??防水材料的种类介绍
    大家都知道建筑中少不了防水材料,建筑防水材料的种类很多,对于外行人来说,都还不太了解,使用防水材料可以延长建筑物的寿命,还可以提高人们的生活质量,那么建筑防水材料有哪些呢?下面小编就介绍下建筑防水材料的种类,一起来看看吧! 建筑防水材料有哪些 防水材料种类一、沥青基防水涂料 沥青基防水涂料具有负水面的防水功
    2024-04-11
  • 自来水闸一开,厨房间水槽就漏水,北京水管维修
    作为一名长达10年的家庭维修工程师,我经常接到关于厨房水槽漏水的维修请求。其中一个常见的问题是,当自来水闸一开,水槽就开始漏水。在这篇中,我将分享一些关于这个问题的常见原因和解决方法,希望能帮助到遇到类似问题的读者。
    2024-04-11
  • 卫生间防水节点做法
    卫生间漏水可大可小,渗到家里也好,漏到楼下也好,都是很麻烦的事情,让很多人非常烦恼。 卫生间防水节点做法: 1.防水地漏处: (1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。 (2).立管定位后,楼板周围缝用1:3水泥砂浆堵严,缝大于20mm时,用1:2:4豆石混凝土堵严。振捣密实。 (3).厕浴间垫层向地漏处找2%坡,小于
    2024-04-11
  • 房顶墙角发霉怎么处理
    房顶墙角发霉是因为潮湿的环境导致霉菌滋生,可以考虑以下几种处理方法: 1. 清洁:使用干净的刷子和温水,轻轻刷洗发霉的区域,直到霉斑消失。尽量不要使用过于硬质的工具,以免损坏墙面。 2. 干燥:保持墙面干燥是预防霉菌滋生的关键。可以打开窗户或使用风扇、除湿器等设备让空气流通,降低房间湿度。 3. 修补:如果墙面受损或存
    2024-04-11
  • 手机扫码直接下单
    推荐文章
  • 要解决屋顶漏水问题,可以采取以下防水措施: 1. 首先,检查屋顶是否有破损或裂缝。如果发现有损坏的瓦片、破裂的沥青层或裂缝,应及时修复或更换,以防止水渗入。 2. 清理屋顶表面的杂物和堆积物。确保屋顶干净,没有堵塞的排水系统或积水的地方,以便水能够顺利流下去。 3. 使用防水涂料或涂层。选择适合屋顶材料的防水涂料或涂
    屋顶漏水怎么做防水
    2024-04-11
  • 墙壁发霉发黑通常是由于霉菌所致,以下是几种去除霉菌的方法: 1. 使用吸尘器:使用吸尘器将霉菌清理掉。使用强力吸尘器沿着墙壁吸尘,可以将霉菌吸走。 2. 使用湿布:使用湿布擦拭霉菌区域,可以去除表面的霉菌。如果霉菌比较严重,可以使用漂白剂或醋来去除。将等量的漂白剂和醋混合,用海绵或抹布蘸取混合液,然后擦拭霉菌区域
    家里墙壁发霉发黑怎么办呢
    2024-04-11
  • 房屋装修时,做防水工程的话,需要用到各种类型的材料。那SBS防水卷材施工的注意事项有哪些?本站带大家一起了解下吧。 1、热熔卷材施工可在-10 ℃ 的温度施工,施工不受季节限制,雨天、风天不得施工。 2、基层必需干燥,基层稍潮应用火焰喷枪烘烤干燥方能施工。 3、热熔卷材防水施工操作易于着火,必须时刻注意安全,高度警惕,
    SBS防水卷材施工的注意事项
    2024-04-11
  • 由于卫生间的用水量比较大,为此需要做好防水层。那卫生间防水做多高?本站带大家一起了解下吧。 1、大部分人不清楚卫生间防水有地面防水和墙面防水两种,两者的高度是不同的,大部分区域的卫生间地面做防水,只会做到地面以上30公分的位置。 2、而卫生间的淋浴区做防水则会高一些,一般规定是1.8m。主要是因为卫生间的花洒、喷头
    卫生间防水做多高
    2024-04-11
  • 网站也是有底线的

    立则达|安装维修清洗疏通家政服务平台 渝ICP备2022008297号-1

    Copyright © 2013-2024 重庆宜人到家科技有限公司
